Данный режим предназначен для назначения на конкретные станки технологических операций. Режим вызывается из меню
«Производство»
- «Загрузка оборудования»
При вхождении в этот режим выдается экран следующего вида:

В левой части экрана выдается перечень
инвентарных номеров оборудования, а в основном поле – отрезки, отражающие
загрузку станка. Цифра на отрезке – трудоемкость операции в часах и через дробь
- длительность ее выполнения. Выводятся только те инвентарные номера
оборудования, которые удовлетворяют рабочему профилю.
Для управления процессом назначения операций на конкретные единицы оборудования служат управляющие элементы:
- Автоматически
обновлять изменения. Обновляет основное поле экрана при внесении любого
изменения
- назначить (изменить
рабочий профиль).
- Назначить выделенные
работы на выделенные станки.
- Показать работы к
назначению
- Взять даты из
профиля. Выбирает минимальное значение даты запуска и максимальное значение
даты выпуска из позиций заказов профиля и присваивает эти значения полям «С
Даты» и «По дату» соответственно.
- Разрешить смену цеха
в пределах профиля для станков одного типа
- Сохранить позицию
(становится доступна при выполнении назначения работ и позиционировании на
вновь назначенную работу)
-сохранить все
(становится доступна при выполнении назначения работ).
- выпадающий список позволяет ограничить
инвентарные номера определенной моделью оборудования или вывести все доступные
(все типы станков).
- задает начало отсчета в основном поле.
- задает окончание
отсчета в основном поле.
- задает масштаб вывода в основном поле. Может
принимать значения – 1, 5, 10, 30 минут, 1 час, 8 часов, сутки, неделя, декада,
месяц или «по ширине».
- Задает длительность периода (меняет значения
поля «По дату»).
Кнопка
«Показать работы к
назначению» выводит в нижней части экрана список позиций плана, у которых не
назначены работы оборудование. Записи выводятся с цветовой индикацией:
· Красный. Нет такого оборудования в цехе или не назначено оборудование или цех. Это означает что для операции позиции плана не назначен цех изготовитель, либо не задана модель оборудования или же указанная модель оборудования отсутствует в списке инвентарных номеров цеха.
· Розовый. Позиция не попадает в период планирования. У позиции задана дата изготовления, находящаяся за пределами диапазона «С даты» - «По дату».
· Желтый. Дата не назначена. Дата изготовления вообще не введена.
· Светло-зеленый. Работа уже назначена.
Окно целиком повторяет состав реквизитов и предоставляемые возможности режима «План производства» (см. раздел 10.7.9).
Для того чтобы назначить работы следует
выделить в нижней части необходимые записи и нажать кнопку
. Предварительно следует выделить те инвентарные номера на
которые эти работы будут назначаться.
Установить период, за который нужно назначить работы. Для этого, удерживая клавишу «Shift» выделить нужные инвентарные номера.
Выдается запрос:

При нажатии кнопки «Нет» никаких операций не производится, нажатие кнопки «Да» запускает процедуру на выполнение.
В процессе выполнения могут возникать ошибки, диагностика которых выглядит следующим образом:

Если нажать кнопку «Нет», то такая позиция будет пропущена, если кнопку «Отмена», то процесс расстановки будет прекращен, если же нажимается кнопка «Да», то выводится окно редактирования следующего вида:

В этом окне предоставляется возможность исправить дату запуска, после чего процесс расстановки будет продолжен. После его завершения выдается следующая диагностика.

Нажатие на кнопку
- выдает диагностику о причинах, по которым
позиции были отвергнуты.
Причины могут быть следующие:
· Позиция вышла из заданного диапазона времени. Это означает что плановая дата присвоенная технологической операции при расчете циклограммы или вручную, выходит за пределы заданные в этом режиме.
· Нет такого оборудования в цехе. Это означает, что в технологической операции задана такая модель оборудования, которая реально в цехе (заданном там же) не существует.
После нажатия на кнопку «ОК» назначенные позиции в основном поле выводятся зеленым цветом.
Становится доступна кнопка «Сохранить все».
При нажатии кнопки «Сохранить все», в базу записываются назначенные работы.
Чтобы изменить
автоматически назначенные работы следует:
Встать на позицию и нажать дважды на левую клавишу мыши, при этом появляется диалоговое окно следующего вида:

Для управления используются следующие кнопки:
«Редактировать текущую запись»;
«Где задействовано»;
- начальная дата, с которой задействован
станок;
- конечная дата до которой задействован
станок.
Начальная и конечная дата задают диапазон
записей, выводимых на экран. При нажатии кнопки

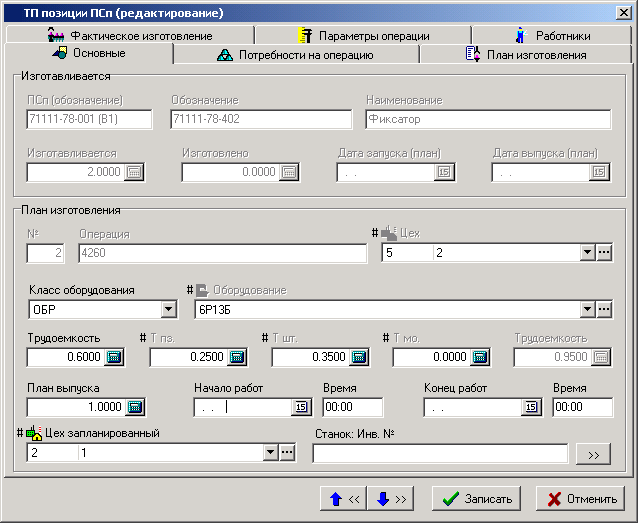

«Где задействовано» выдается диалоговое окно с детальной
информацией по этой работе (как это описано в техпроцессе).
Нажатие кнопки
«Редактировать текущую запись» вызывает диалоговое окно следующего
вида:

В этом окне можно вручную откорректировать
дату и время начала и конца назначенной на станок технологической операции.
Если происходит наложение информации (на один
и тот же станок в одно время назначены разные операции), то такие места
пересечения выводятся красным цветом.
В этом режиме также отражаются длительности
планово-предупредительных ремонтов. Кроме того, предоставляется возможность
перемещать назначенные работы при помощи мыши.
